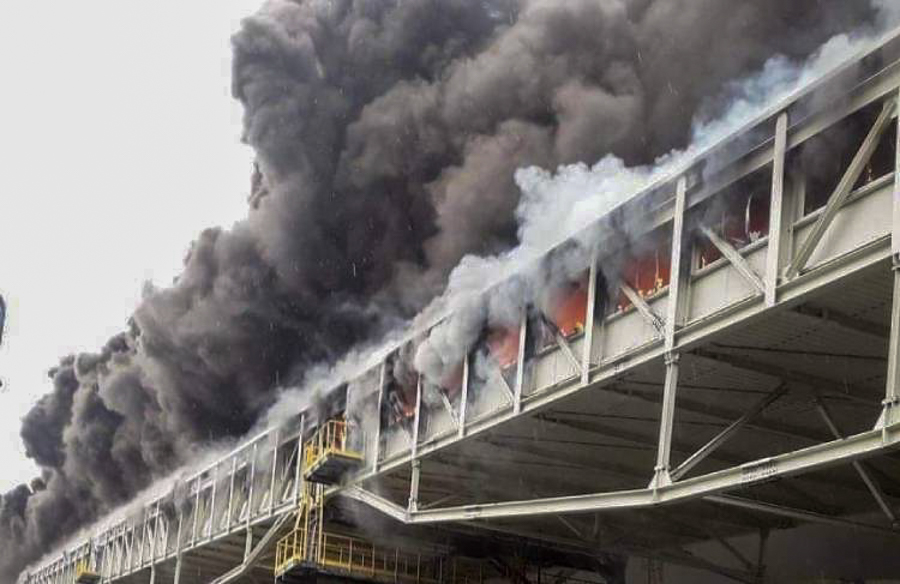

Dokładnie 16 dni po wielkim pożarze układu nawęglania w bełchatowskiej elektrowni uruchomiony został blok 858 MW. „Czternastka” została odpalona we wtorek (8 czerwca) około godz. 8, wcześniej przez kilkanaście dni pracowano nad usuwaniem skutków pożaru taśmociągu, a później nad odbudową układu nawęglania.
- Przywrócone zostały dostawy węgla do jednostki, poprzez uruchomienie jednej trasy nawęglania bloku. Jednostka produkuje energię elektryczną dla Krajowego Systemu Elektroenergetycznego, zgodnie z zapotrzebowaniem Polskich Sieci Elektroenergetycznych – poinformował koncern PGE GiEK.
Spółka przyznała też, że wciąż kontynuowane są prace remontowe, które mają na celu kompleksowe odtworzenie galerii nawęglania. Przyczynę pożaru cały czas bada powołana do tego celu komisja.
